Os principais serviços previstos para a 1ª etapa de obras do Condomínio Verde, deste ano, foram concluídos no final de Novembro. Foram seis meses de obras, com investimento aproximado de 6 milhões de reais, além de muitos aprendizados e grandes avanços para o nosso Bem Viver.
O cronograma foi afetado pela necessidade de remanejamento da rede de água da Caesb. Superados estes primeiros entraves, os trabalhos fluíram com a participação dos cooperados, em nossos grupos da Gestão Compartilhada das Obras no Verde.
Confira o balanço de seis meses de trabalho, no vídeo abaixo:
Concluímos 25% do total previsto das obras, nas ruas Buritis e Quaresmeira. Foram executadas redes, ramais e bocas de lobo nas ruas: Pau D’arco, Buritis, Angico, Angelim, Sucupiras, Pequis e Mata. E até o momento, foram executadas parte das redes e ramais nas ruas Flamboyant e Mata.
Oito lançamentos de águas pluviais foram construídos nas ruas: Pau D’arco, Sucupiras e Buritis. Foram dois na rua Pequis e outros dois na rua da Mata.
TUBOS DE CONCRETO D= 600 mm – 1925 und;
TUBOS DE CONCRETO D= 400 mm – 375 und;
BRITA 1 para lastro – 550 t;
CONCRETO utilizado nos lançamentos – 100 m3;
GABIÕES – 360 m3;
PEDRA MARROADA – 570 t

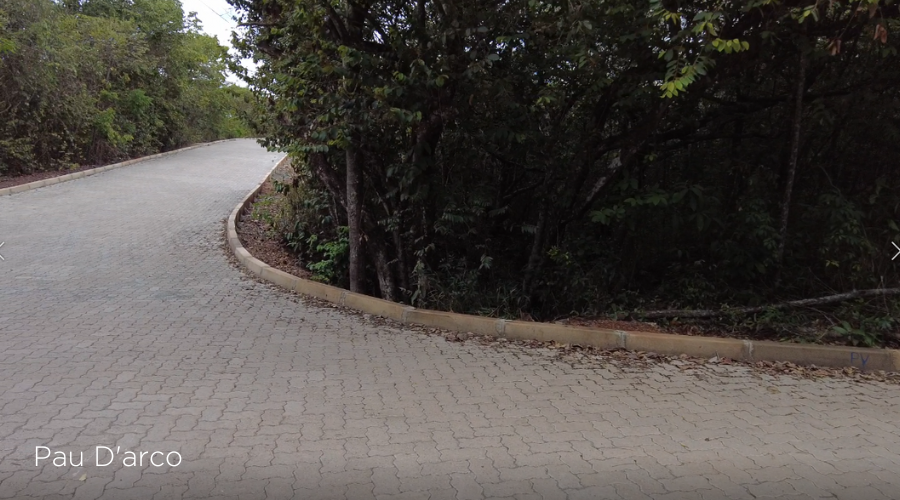

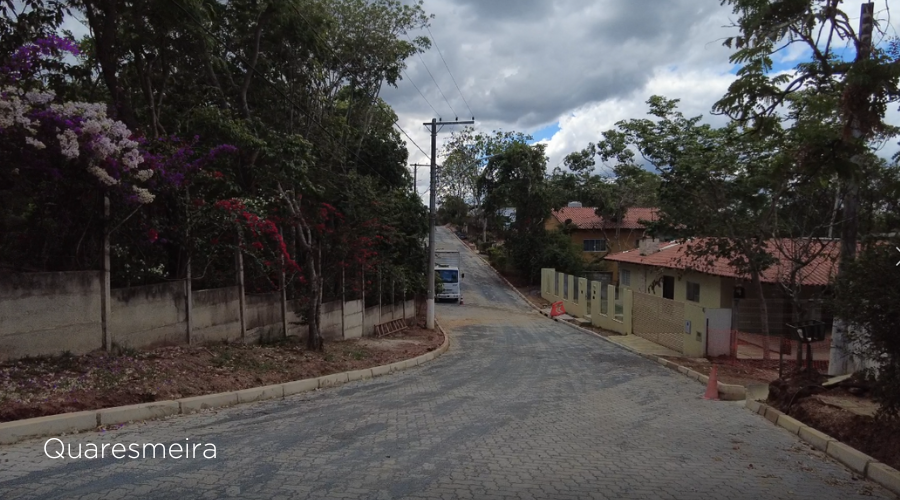

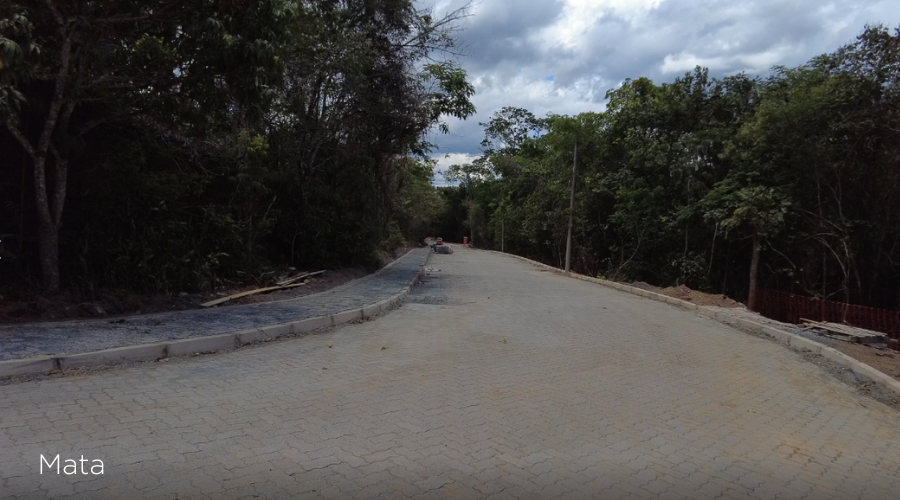

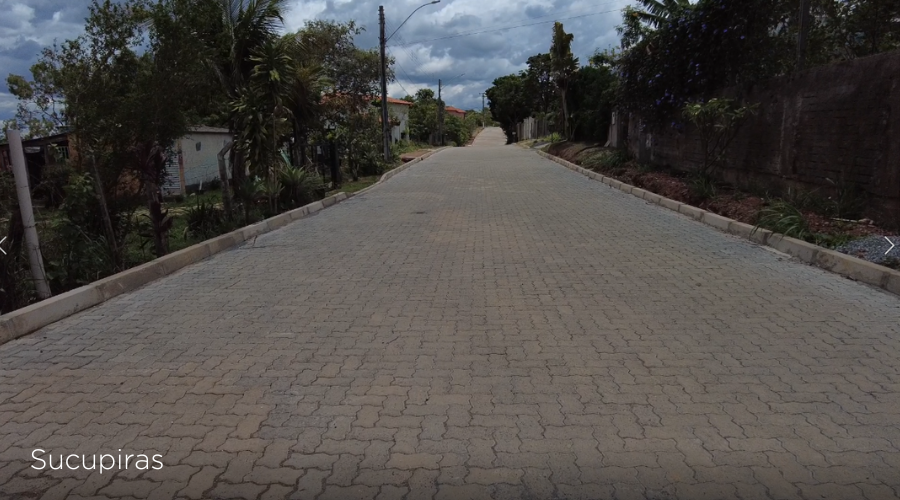

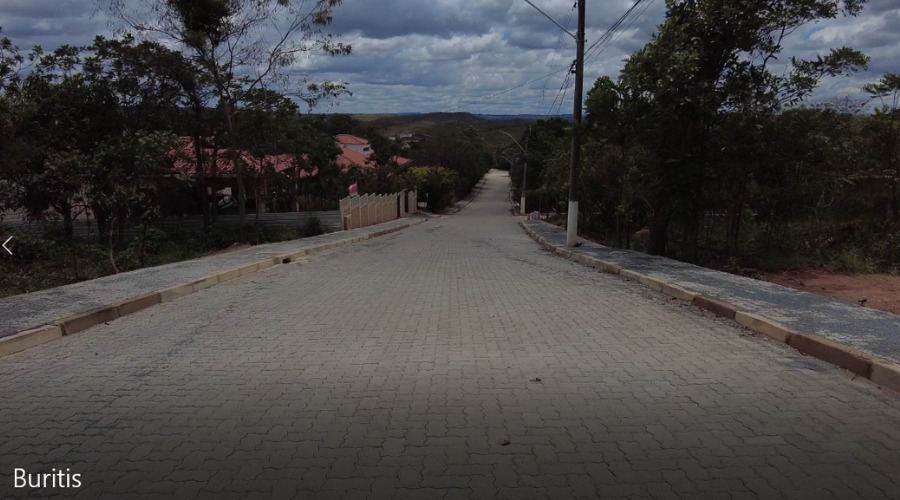

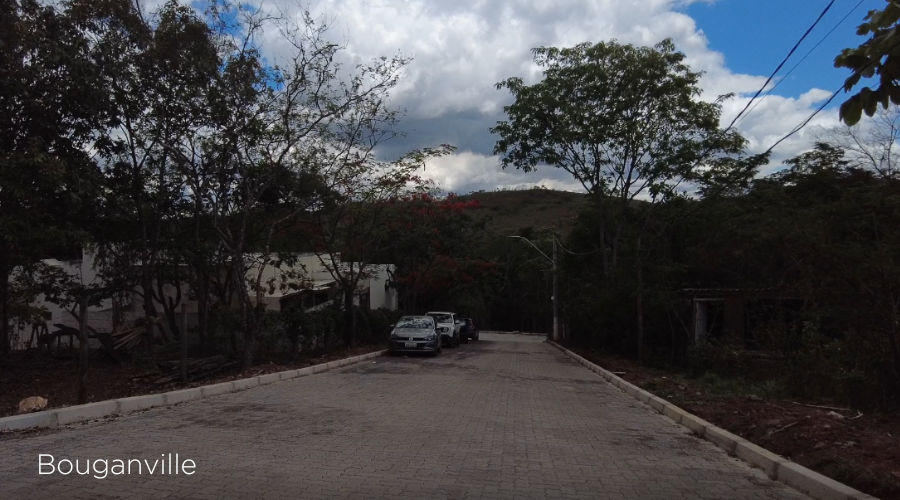

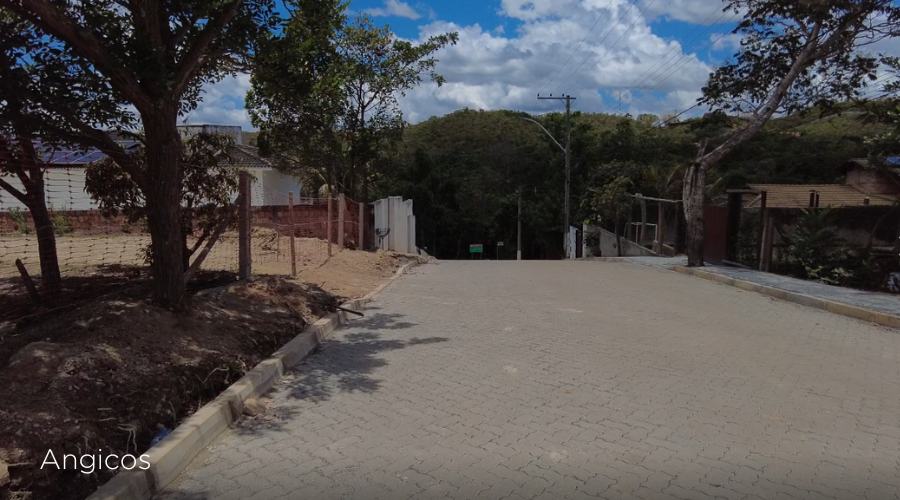

Alcançamos 23% do total previsto das obras, em torno de 21 mil m² de pavimento. Foram executados os seguintes serviços preliminares: terraplenagem, estabilização de subleito, execução de base, assentamento de meios‐fios, camada de pó de pedra e o assentamento de piso intertravado.
TERRAPLENAGEM – aproximadamente 10.000 m3;
BASE – 2.520 m3;
PÓ DE PEDRA – material de assentamento – 2.000 t;
PISO INTERTRAVADO – 798.000 und;
MEIO‐FIO – aproximadamente – 6.500 m
Devido à necessidade de remanejamento de postes, frontal dos lotes e árvores, não foi possível concluir as calçadas em todas as vias pavimentadas: Pequis, Pau D’arco, Buritis, Sucupiras, Mata e na Travessa dos Angicos. Nas ruas Quaresmeira e Angelim não foi iniciada a construção das calçadas, em razão das interferências citadas acima. Estas serão realizadas na próxima fase das obras, em 2023. Até o momento concluímos 12% do total de calçadas previstas para as obras.
REGULARIZAÇÃO – aproximadamente 3.000 m2;
PÓ DE PEDRA – material de assentamento 300 t;
PISO INTERTRAVADO – 114.000 und;
CONCRETO – 50 m3;
